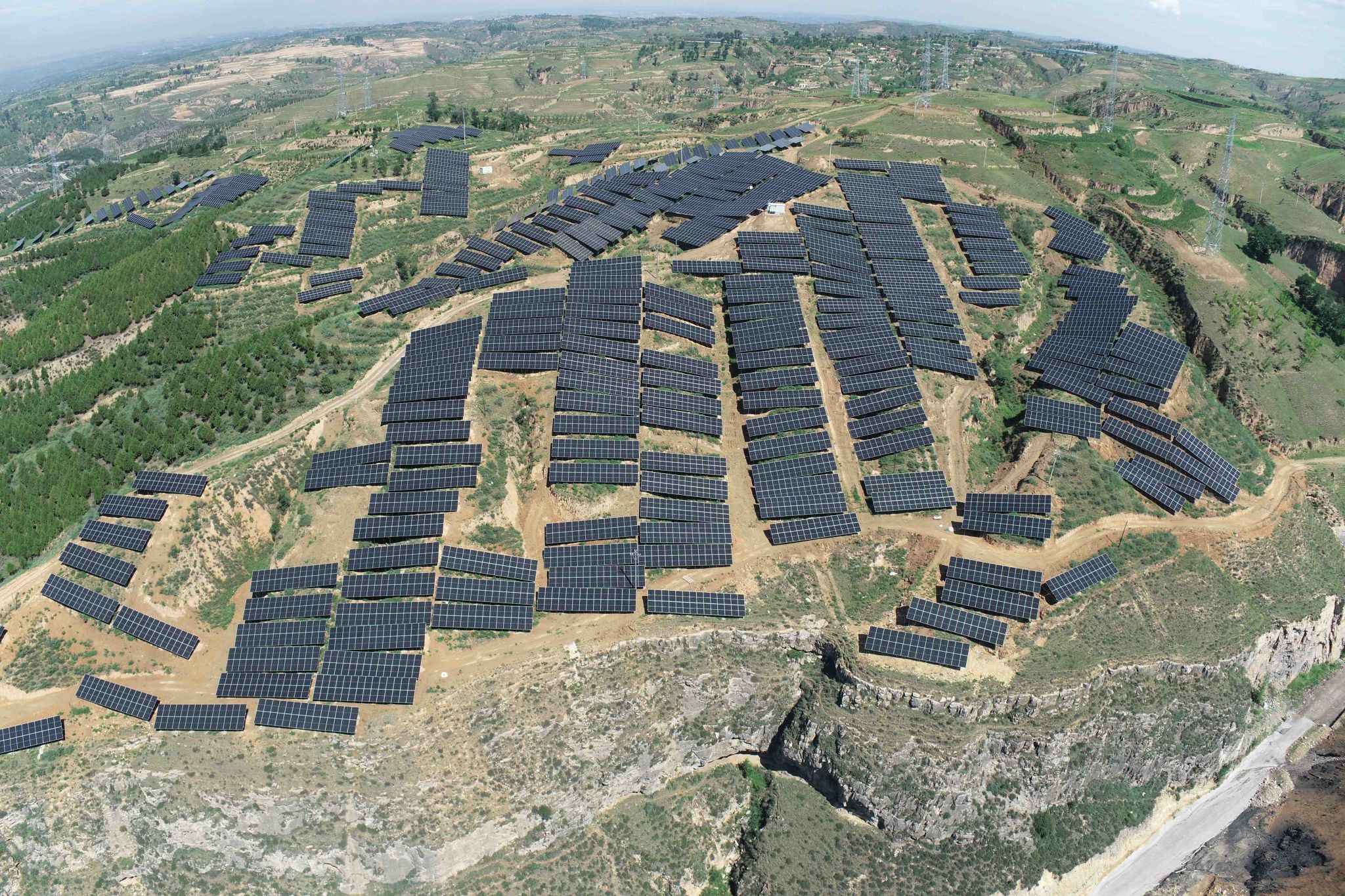

在保德縣洪濤山脈的溝壑間,由山西建投一建集團承建的100MW光伏項目已成功并網。深藍色的光伏板沿著山勢起伏鋪展,將4個鄉鎮十余個村的2100畝荒地轉化為綠色能源基地。作為區域首個集中式光伏電站,項目年發電量約1.66億千瓦時,每年可節約標煤6.31萬噸、減排二氧化碳15.83萬噸,對改善當?shù)丨h(huán)境、促進經濟發展具有重要意義。
破局:從廣域篩查到精準落點
項目啟動之初,在這片梁峁溝壑縱橫的土地上尋找合規且連片的可用地塊,成為橫亙在項目團隊面前的第一道難關。面對平地稀缺與嚴格的生態紅線、保護區限制,團隊將選址半徑擴展至25公里,運用衛星遙感影像進行廣域初篩,鎖定潛在區域,再結合高強度的實地踏勘逐點驗證。累計勘查土地超10萬畝,詳細比對了106處候選地址的地形、地質、權屬及生態符合性。通過與市縣兩級相關部門的緊密協作,經過6輪方案優化,最終確定了8個建設地塊,為項目落地打下堅實基礎。
攻堅:創新技術馴服復雜地形

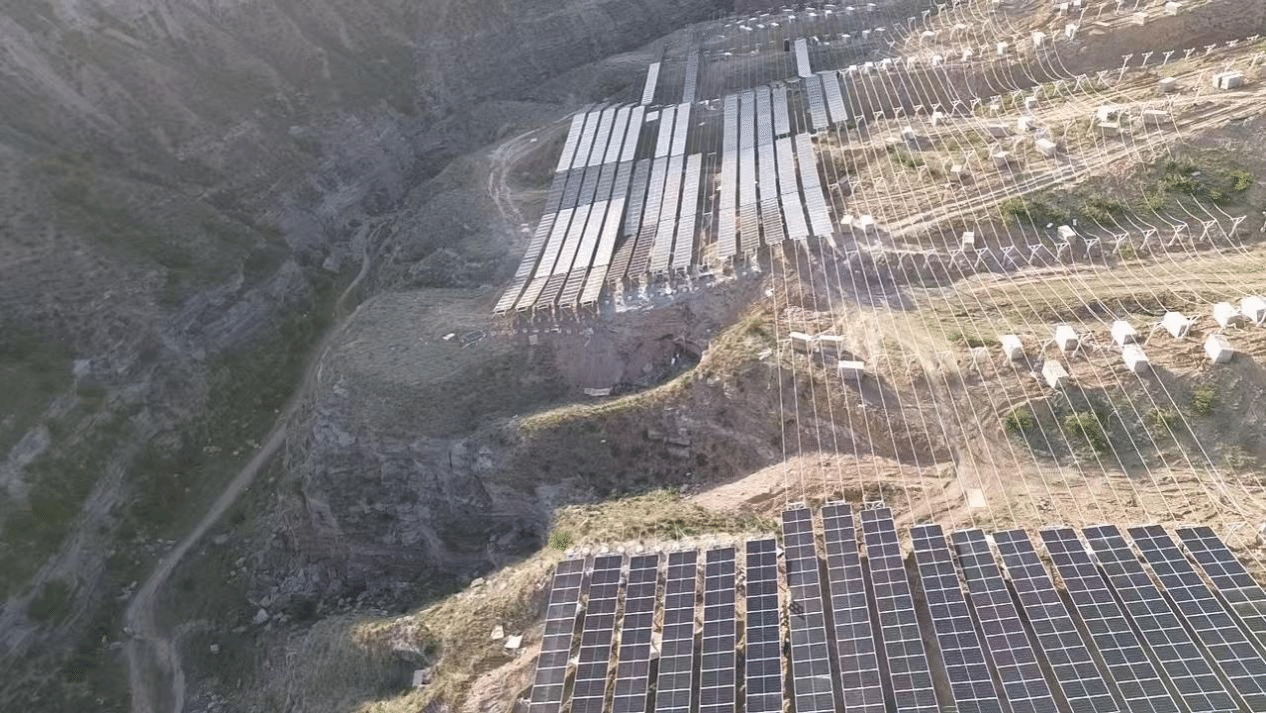

在確定建設地塊后,項目團隊發現當?shù)囟钙隆⑸钲趾退绍浲临|(zhì)的地形特征給施工帶來了特殊挑戰。傳統固定支架在這種地形下施工效率低——陡坡需要大規模開挖,深壑增加了基礎施工難度,松軟土質又影響結構穩定性,導致成本攀升且存在安全隱患。項目團隊因地制宜采用柔性支架技術,通過高強度預應力懸索在30米跨度內構建支撐網絡,使得光伏組件能夠靈活地“攀”上陡坡、“跨”過深壑,有效突破了對平坦地形的依賴。相比傳統方案,這項技術減少68%的樁基用量,同時提升40%的發電密度。

為進一步挖掘有限土地的潛力,團隊在地形尤為陡峭的局部及柔性支架方陣的間隙中,增補固定支架,形成“柔性為主、固定嵌縫”的高效混合布置模式,將單兆瓦占地面積從行業常規的約30畝大幅壓縮至約18畝,土地利用率提升40%。同時,組件統一采用25°傾角,在有限空間內實現了發電效率與陰影規避的最佳平衡。
復雜險峻的地形下,人工搬運效率低下,還面臨滑墜等安全風險。項目團隊自主研發柔性支架安裝提升設備,通過機械化操作替代人工搬運,使光伏組件的安裝效率從日均41塊提升至63塊,生產效率提升53.6%,有效解決了山地運輸難題,為柔性支架技術在山地環境中的規模化應用提供了關鍵支撐。
協同:立體作戰決勝剛性工期
面對8個分散地塊、工程量大且并網時間緊迫的挑戰,項目團隊充分發揮EPC工程總承包優勢,采用“分塊設計、分塊施工”的動態協同模式,確?,F(xiàn)場問題能即時反饋并迅速融入設計調整,有效避免了進度阻滯。
在施工組織方面,團隊采用“分標段平行施工,標段內流水作業”的立體施工模式,將8個地塊科學劃分為4個標段實施平行作業,各標段內部再精細組織放點、樁基、支架組件、電氣等專業班組進行有序流水施工。作業高峰期投入800余名作業人員,實現了多工作面、多工序的高效穿插與協同推進。

在團隊的全力攻堅下,項目關鍵節點高效銜接:3月18日最終用地確定,3月24日設計圖紙敲定,4月10日首根工程樁澆筑完成,4月30日實現首批組件并網發電,最終于5月29日達成并網目標。短短兩個多月內,團隊完成了41個光伏方陣、302臺逆變器安裝及50余公里集電線路敷設等。

如今,這片曾經貧瘠的荒山溝壑,已化身為一座現代化的綠色能源基地。項目發出的清潔電力,通過新建的220kV升壓站高效匯集,再經由52基巍然矗立的鐵塔和18.5公里長的220kV線路,跨越山川,穩定輸送至國網岢嵐縣水峪貫變電站,最終源源不斷地匯入國家電網,點亮萬家燈火。
